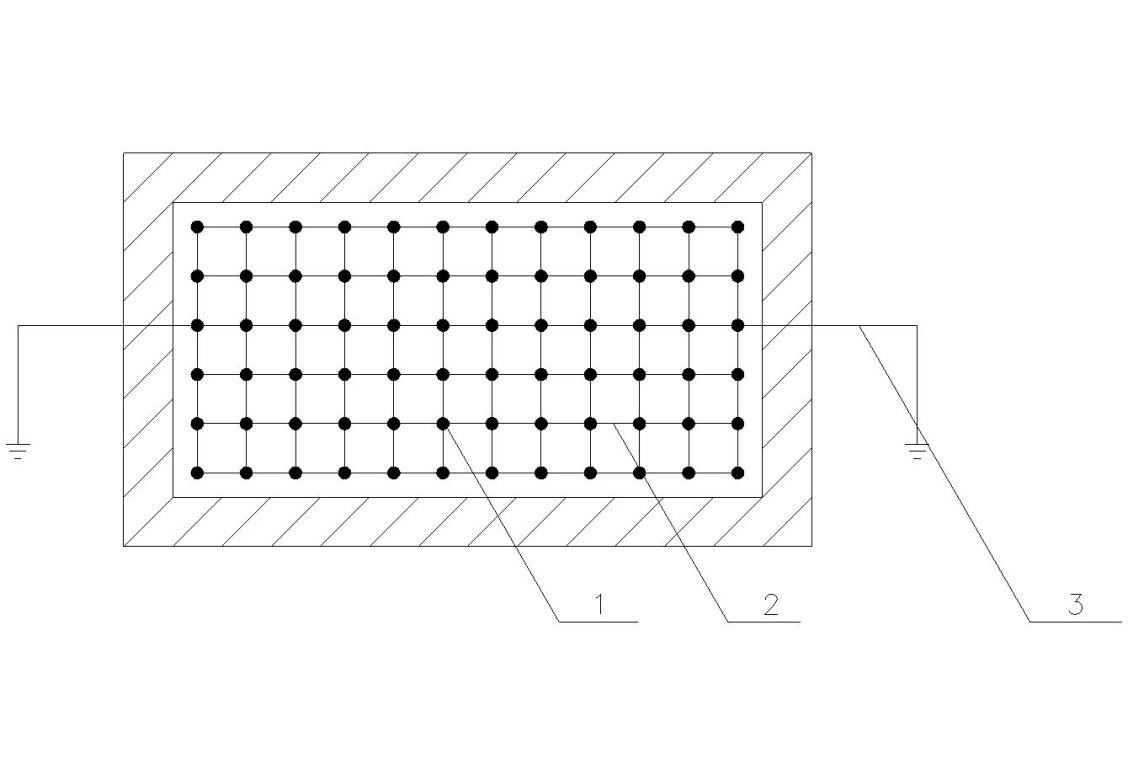

|
防静电不发火地坪施工与质量验收规范-尊龙凯时ag旗舰厅试玩5.4.1 防静电不发火细石混凝土地坪 5.4.1.1清理地面, 5.4.1.1.1 对地基表面的浮灰、松散浮浆、建筑垃圾等清理干净。 5.4.1.1.2 用专业地坪铣刨机或抛丸机对表面进行拉毛处理,对表面竖横式凿毛,使地面粗造不平,粗糙凹凸程度为2mm左右,使原地面露出真正坚实的地骨。 5.4.1.1.3 确保垫层清洁无圬以便良好结合,浇筑前应放水养护1天以上,使地面基层充分润湿。 5.4.1.2 确定地坪厚度 5.4.1.2.1 应事先在墙面、柱面上距地面50cm处弹水平墨线,确定面层基准点,确定地坪厚度,做好水泥灰饼水平点,地面有地漏、沟槽时,地面应提前用同类水泥砂浆做好边角带。 5.4.1.2.2 做好泛水坡度,亦可以选择模板或临时导轨做水平点,进行找平,模板或导轨的上标高为最终完成面标高。 5.4.1.2.3 地面有地漏或排水沟的,需要在地漏周围不少于500mm位置开始放坡,有排水沟的需要在排水沟2000mm位置开始放坡,放坡坡度不小于0.5%,同时不大于3%,具体坡度参考设计要求。 5.4.1.3 敷设防静电接地网络 5.4.1.3.1敷设防静电网格型接地网络,距墙(柱)边500mm处按装接地导电网,采用φ4mm-6mm涨拉圆钢筋分隔成2000mm-3000mmx2000mm-3000mm方阵,导电网格边长尺寸不宜大于6m,接点处钢筋应焊接牢固。 5.4.1.3.2导电网连接,按装钢筋时遇到钢筋不够长,当焊接需要连接时,扁铁搭接长度应是扁铁宽度的2倍或圆钢直径的10倍,接头处重叠应不小于50mm-60mm,应焊接牢固,焊接长度不宜小于30mm,焊接完工后应逐点、逐条、逐格检查是否焊接牢固。 5.4.1.3.3敷设导电网接地引出线,接地网引出地面部分导电网上接地引出线,焊接长度不得小于50mm,接地引出线应采用镀锌钢筋φ10mm-φ12mm或3mmx25mm镀锌扁钢或不锈钢,埋入地面长度不应小于600mm,接地引出线露出部分应做绝缘处理,或埋入墙内,预埋高度30cm-40cm,并与等电位接线盒连接,在爆燃环境中导电网和引出线不能暴露在室内,必须包裹隐藏。 5.4.1.3.4如果楼面有变形伸缩缝,导电网可不连接时,建筑变形缝两侧导电网应各自连接,导电钢筋应以u型从楼的两侧各伸一条到另一楼面,并和导电网相连接,连接方式应用焊接或螺栓连接,使导电网形成一个整体。 5.4.1.3.5 防静电接地网示意图 5.4.1.3.5.1 方阵形防静电接地网示意图,见图1所示。 图1 方阵形防静电接地网示意图 说明: 1——钢筋交叉口焊接点 2——钢筋网络φ4mm-6mm 3——防静电接地网络接地引出线(扁铁或钢筋)不能与防雷接地、中性点接地线(端)连接,并需单独设置。
5.4.1.3.5.2 十字形防静电接地网示意图,见图2所示。
图2 十字形防静电接地网示意图
说明: 1——钢筋交叉口焊接点 2——钢筋网络φ4mm-6mm 3——防静电接地网络接地引出线(扁铁或钢筋)不能与防雷接地、中性点接地线(端)连接,并需单独设置。
5.4.1.3.5.3 鱼骨形防静电接地网示意图,见图3所示。
图3 鱼骨形防静电接地网示意图 说明: 1——钢筋交叉口焊接点 2——钢筋网络φ4mm-6mm 3——防静电接地网络接地引出线(扁铁或钢筋)不能与防雷接地、中性点接地线(端)连接,并需单独设置。
5.4.1.3.6 同平面房间接地网应与公共静电接地系统可靠连接,每个房间至少有两个引出接地点,在接地点处设置等电位接线盒,根据要求连接接地端子。 5.4.1.3.7 单体(间)小于 3000mm x 3000mm 的地面,应将钢筋铺设成小于3000mm x 3000mm的正方形方阵、长方形方阵、十字形、方阵或鱼骨形等,参照图2、图3。 5.4.1.3.8 单体(间)面积达到1000m2及以上的面积较大时,建议复加规格3mm×(25-30)mm扁铁(钢、铜)绕内墙一圈的环形导电网,方阵形和环形导电网的交接处,应进行固定或焊接,扁铁引出部分不能暴露室内,应包裹隐藏。 5.4.1.3.9 防静电地网铺设完成后,应检测防静电金属地网系统的导通性能,确保防导电性能和连接良好,并应做隐蔽工程验收记录。 5.4.1.4 安装接地系统及地坪构造的示意图,见图4所示。 图4 安装接地系统及地坪构造示意图
说明: 1——墙(柱)体 2——接地引下线 3——等电位及接线盒或静电接地端子,接线盒距地面30cm-40cm, 4——防电金属网引上线 5——防静电金属网
5.4.1.5 镶嵌分格条(如果选择切伸缩缝,这个工序可免)
5.4.1.5.1 分格条规格宜为厚3mm-5mmx高12mm-25mm工字型,按设计厚度要求镶嵌分格条,用掺入细砂的同色水泥浆以八字型稳固分格条,并确保分格条叉口交接处10mm及上口2mm-3mm无水泥浆。
5.4.1.5.2 作为铺地坪面层平整度的依据,分格条平直度2m误差应小于3mm,有泛水需求的应按设计要求事前做好地面坡度。
5.4.1.5.3 分格条间距最大不应大于6m,分格条单条长度应小于2m,分格条间距最小应大于3m,金属分格条与导电网之间应有10mm剖面距离,在设计没有明确时,应按照先柱子与柱之间的中心进行均分,然后柱子与墙边的均分为原则。
5.4.1.5.4 应同时与原地面的伸缩缝,沉降缝等相应缝的位置保持一致,且应贯通建筑地坪的各构造层,中间应做间距为1.5m的水泥灰饼,以确保平整,如果是金属条,其接头或交叉不可连接,应确保3mm间距并涂绝缘漆,具体参照图6,非金属分格条则按照建筑规范操作。
5.4.1.5.5 分格条养护,分格条完工1天后进行洒水养护,至少保湿养护2天。
5.4.1.6 铺设平面层 5.4.1.6.1 结合层刷水泥浆,将防静电不发火水泥砂浆涂刷一道,做到刷多少面积,随后铺多少面积,根据施工进度,防静电不发火水泥砂浆涂刷后60分钟内施工摊铺混凝土,避免早刷水泥砂浆起不到粘接作用。 5.4.1.6.2 将掺入严格计量的导电粉、水泥、砂、石等粗细骨料,按照工艺说明配比成强度等级不低于c25防静电不发火细石混凝土,配合比应为1:2.4-2.8,地面厚度不低于30mm厚,宜为30mm-60mm,水泥强度不小于42.5#,石子粒径宜为0.15mm-16mm,防静电不发火细石混凝土铺设平面层, 5.4.1.6.3 铺设平面层,待防静电不发火细石混凝土应充分搅拌均匀,铺平之后,即刻取出水泥灰饼以确保地面平整,浇筑大面积地面时,防静电不发火细石混凝土层内,应根据需求设置防开裂钢筋网φ3mm-φ4mm,钢筋网长100mm-250mm×宽100mm-250mm, 5.4.1.6.4 地坪面层表面严禁裸露导电网(防开裂钢筋网)等金属,接地金属导电网(防开裂钢筋网)地坪表面保护层厚度不少于10mm厚,细石混凝土层内选择设置抗裂网的,应置于面层的上部,同时增加支撑,保障施工过程中避免钢筋网翘头或踩入混凝土下部起不到抗裂作用,同时保证钢筋抗裂(钢纤维)网的混凝土保护层满足10mm厚度。 5.4.1.6.5 施工期间,安排专人对导电网进行检查,确保导电网的电气连续性,不能因施工时设备的碾压而产生导电网的断开或脱焊。 5.4.1.6.6 然后整实刮平,随浇随抹光,抹光时,墙柱的周边预先用手工铁株子抹平,中间用抹光机上大盘提浆,抹光机应纵横交错进行,均匀有序,关注地面的干硬度,应及时用抹光机收光,抹光机应进行纵横交错3次以上,直至平整光洁。 5.4.1.6.7 地坪养护,地面完工后表面应覆盖薄膜(织物)保湿养护,洒水养护时间不少于7天,按常规进行养护。 5.4.1.7 铺贴踢脚线 5.4.1.7.1 将掺入严格计量的导电粉、水泥、不发火砂、不发火石等粗细骨料,按照工艺说明配比成不低于m20的防静电不发火水泥砂浆。 5.4.1.7.2 踢脚线与柱、墙面应紧密结合,踢脚线高度及出柱、墙厚度应符合设计要求,且均匀一致,当无设计要求时,踢脚线规格宜为:高100mm-250mm,厚度为:8mm-20mm,然后整实刮平,随浇随抹光。 5.4.1.7.3 踢脚线不需设置接地或导电网,但必须使用防静电踢脚线。 5.4.1.8 伸缩缝处理(如果选择分格条,这个工序可免) 5.4.1.8.1面层做好收光完毕24-48小时切割伸缩缝,冬季间隔时间略长。 5.4.1.8.2 缝间距最大不应大于6m,缝间距最小应大于3m,缝口3mm-5mm,缝深15mm左右,切缝深度满足地坪面层厚度的1/3。 5.4.1.8.3 在设计没有明确时,应按照先柱子与柱之间的中心进行均分,然后柱子与墙边的均分为原则,对于首层地面反梁结构参考梁的两侧进行切割。 5.4.1.8.4 缝隙内干燥后,应选择合适的填缝材料,选择有弹性的填缝材料,诸如,聚氨酯、玻璃胶填缝或沥青灌缝。 5.4.1.9 涂固化剂(蜡水) 5.4.1.9.1 涂固化剂(涂蜡水)施工,地坪面层完工约30天左右,待有影响面层质量的其他工程全部完工后进行。 5.4.1.9.2 表面进行涂固化剂(涂蜡水)研磨施工,根据需求选用粗、细、精磨磨片16目……2000目依次研磨出后,再涂上固化剂(涂蜡水)进行研磨抱光,使固化剂(蜡水)充分渗透入地面表内层,使地坪表面达到清洁光亮。 5.4.1.9.3 建议优先采用固化剂材料,因为此材料可以使地坪表面的强度、光洁度、防尘、防渗漏等效果更佳。 5.4.1.9.4 涂固化剂(蜡水)施工在确保防静电性能的基础上进行,固化剂施工技术等,参照附录a 编制说明的3条说明。 5.4.1.10 地坪成品保护,
5.4.1.10.1 地坪施工完毕交付验收前的成品保护。
5.4.1.10.2 为确保其材料的性能,应在施工完毕后,需在防静电不发火地坪上施工及安装作业时,应当采用薄膜、防火布、木胶板以及水泥石膏板等对地坪进行一定的保护措施。
5.4.1.10.3 如因电焊、切割、污染、砸伤或碰撞等施工造成的破坏,需要修复性作业。
5.4.1.10.4 修补后再次复测其防静电不发火的性能,达到相关验收标准为准。 |
